    沅江水電站分布圖、沅江水庫

    五強溪水電站:湖南水電建設立豐碑

    從1952年開始地質勘測到1986年復工建設,從12萬人大移民到1996年電站全部機組投產發電,湖南首座120萬千瓦大型水電站——五強溪水電站,創造了湖南水電建設的壯舉,在湖南水電建設史上立起了一座豐碑。從此,湘西的大山深處,有了一顆璀璨的明珠。

    五強溪水電站建成20余年來,大大緩解了我省電力供應緊張矛盾;對減少沅江下游洪災水患、保護洞庭湖區“糧倉”安全,具有極其重要的意義;同時還兼具航運、養殖效益。千里沅水變成一條綠色能源走廊、交通走廊,造福三湘人民!本報今天推出《壯麗70年 奮斗新時代 歲月留痕 大地印記——湖南標志性工程巡禮》系列報道之《五強溪水電站:湖南水電建設立豐碑》。

    湖南日報·新湖南客戶端記者 孟姣燕

    實習生 姚曉晗

    從沅陵縣官莊鎮下高速,再沿著逶迤的山路北行約60公里,就到了沅陵縣五強溪鎮。

    五強溪,一個偏遠的地名,因為五強溪水電站而名聞天下。

    藍天白云下,五強溪水電站巍然橫亙沅江。從87.5米高的壩頂遠眺,風煙俱凈,水天一色,高峽平湖,風景如畫。

    從1952年開始地質水文勘測到1986年復工建設,從12萬大移民到1996年5臺機組全部投產發電,湖南首座120萬千瓦大型水電工程,創造了湖南水電建設的壯舉,在湖南水電建設史上立起了一座豐碑。

    五強溪水電站建成20余年來,年平均發電量53.7億千瓦時,源源不斷的清潔能源送往三湘四水;作為全國防汛重點水庫,為洞庭湖區乃至長江中下游減輕了洪水災害;大型船舶可沿高等級航道直抵洞庭湖,千里沅水已變成一條綠色能源走廊、交通走廊,造福百姓。

    沅江水電站分布圖、沅江水庫

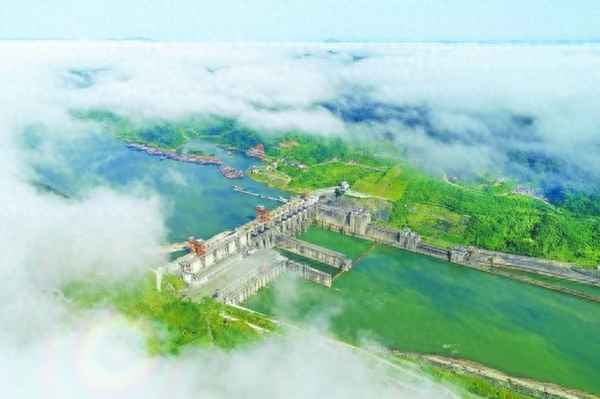

    7月31日,沅陵縣五強溪鎮,云霧繚繞、風景如畫的五強溪水利樞紐工程。湖南日報·新湖南客戶端記者 李健 攝

    1. “好事多磨”:電站建設兩度下馬、三次啟動

    沅水,全長1028公里。從黔東南峽谷奔涌而來,經湘西滾滾東去,撲向浩渺的洞庭湖。

    在湖南湘、資、沅、澧四大水系中,尤以沅水豐沛湍急,1033米的落差中蘊藏著700多萬千瓦的水能。

    “沅水急,水急好修大水壩”“沅水流,流的都是煤和油”……廣為流傳的民謠反映了人們開發沅水、改變當?shù)孛婷驳钠惹行那椤Ω嗪先藖碚f,開發沅水,更是基于湖南長期飽受缺電之苦。

    新中國成立后,湖南雖然先后興建了拓溪、鳳灘、東江等水電站和一些火電廠,但總體而言數量少、規模小,遠不能滿足經濟社會發展需要。在沅水干流修建一座大型水電站,成為幾代湖南人的期盼。

    當年的五強溪水電工程建設公司副總工程師、如今已83歲高齡的田大貴拿出泛黃的照片向記者回憶:“這一歷程異常艱難,湖南人民飽嘗了電站‘三上兩下’的苦澀。”

    早在1952年,五強溪水電站的勘測設計工作就開始了。1959年前后,蘇聯專家和中南水利水電勘測設計院的工程技術人員,一道進山開展水文地質調查,力薦在五強溪修建一座大型水電站。誰知碰上“三年經濟困難”時期,工程只得停了下來。

    1978年,水電部決定五強溪水電站復工興建。國家撥款4400萬元,拉通了進山公路,建起了幾萬平方米的臨時工棚。然而,因蓄水位等問題久拖不決,工程再度擱置。

    沐浴著改革開放的春風,我省喊出“舉全省之力, 勒緊褲帶修建五強溪水電站”的口號,并向中央請求五強溪復工。經過多方論證,綜合沅水干流資源規劃、淹沒損失、綜合效益等因素,五強溪水電站正常蓄水位最終確定為108米。

    1986年4月,國務院批準五強溪水電站復工建設,并將其列為國家“七五”計劃重點工程。時任副省長陳邦柱隨即主持召開第一次領導小組會議,明確采用業主承包制的招投標方式建設——省電力工業局為業主,五強溪水電工程建設公司負責建設管理。

    “五強溪水電站之于湖南和中國水電的意義,還在于按照市場經濟規律組織工程建設,打破了國家統建統管大型水電工程的格局。”田大貴說,這也成為創造“五強溪速度和奇跡”的重要動因。

    1991年11月28日,五強溪工程二期圍堰大江截流。 (資料圖片) 通訊員 攝

    2. “中國水電工人干出了國際一流水平”

    1986年9月, 五強溪水電站建設正式啟動。

    一時間,綿延幾公里的工地上,匯集了一大批技術管理人員和英勇善戰的施工隊伍。他們腳踏荒蕪,削山填谷,戰天斗地的序幕由此拉開。

    1987年,大學畢業剛參加工作的鐘平,作為五強溪水電工程建設公司的技術人員進駐工程。“從宿舍營地到電廠施工場地,直線距離大約7公里,湍急的沅水從峽谷咆哮而過,因為公路沒通,要爬十幾公里的山路,走得快也要3個多小時。”鐘平說,艱苦的環境給了他們一個“下馬威”,有些女同事體力不支,走著走著,坐在山上就哭了起來。

    令鐘平驚嘆的是,建設者不舍晝夜、士氣高昂,不久內部公路便修通了;同時,右岸一期圍堰、臨時船閘、沅水大橋、人工砂石料場……工程進度隨著一次次“會戰”的鋪開而直線上升。

    1991年11月下旬,冬季的沅水依然湍急,桀驁不馴。二期截流,令尹岳降終生難忘。尹岳降時任工程施工方——中國水利水電第八工程局助理工程師。“二期截流的難度超乎意料。”他回憶,當時龍口水流如注,最大流速達每秒5米,倒入的大石塊瞬間被沖走了,預制的重達15噸的混凝土四面體逐個丟下水,也“站”不住。

    于是,大家想辦法,用鋼筋把多個混凝土四面體串聯起來,再由推土機投向龍口。剎那間,龍口浪花飛濺,巨石穩穩站住腳跟。歷時12個小時,二期截流順利合龍。

    千年大計,質量第一。

    “預訂目標是1994年年底發電,大江截流后,留給我們的時間只有3年,如何確保質量,加快速度?”尹岳降告訴記者,建設管理單位和施工單位研究后,做出一個大膽的決定:大壩混凝土澆筑采用通倉薄層澆筑。

    “這在國內是首創。”尹岳降介紹,過去大壩的混凝土澆筑采用柱狀方式,一塊塊澆筑之后,再對縫隙灌漿。而通倉薄層澆筑不設縱縫,每層澆筑1至1.5米,散熱快,澆筑強度高。新技術的采用,既保證了速度,又保證了質量。

    “就當時的技術條件而言,五強溪工程的施工殊為不易,大江截留流速等水利指標高于葛洲壩,壩址左岸地質條件十分復雜……”尹岳降說,這些困難最終被建設者踩在腳下。五強溪工程歷時10年,創下了成功治理國內水電站最高邊坡、采用國內最大表孔弧門、采用國內最大混流式不銹鋼水輪機轉輪、建成國內最大3級船閘等十個“全國之最”。

    面對五強溪工程,德國專家也佩服不已:“中國水電工人干出了國際一流水平!”

    1994年10月28日18∶00,五強溪電廠1號機轉子吊裝。(資料圖片) 通訊員 攝

    3. 共同書寫“化水為電”奮斗史

    五強溪水電站壩前不遠處,有家河魚館。8月10日,老板娘印七妹,一邊忙著生意,一邊與記者聊著與“大壩”有關的往事。

    1986年夏,印七妹一家拆掉了世代居住的吊腳樓,在荒山野嶺重新安家。憑著勤勞、樂觀,如今一家人的生活蒸蒸日上。

    1986年工程復工的戰鼓擂響后,沅陵、瀘溪、辰溪3個縣26個鄉的168個村和沅陵、瀘溪兩座縣城、15個鄉集鎮要搬遷重建,4萬余畝良田將被淹沒,大量企業、學校、醫院要拆除……最為艱巨的是12萬人口要遷移。

    國家對沅陵的移民政策是:本縣安置、就近后靠,經費包干,適當補償。“當時補償費用很低,壩區3000多人,400萬元包干。”65歲的五強溪鎮喬子坪社區居民張興發告訴記者,他們7姊妹和父母拿著不到1萬元的補償,在山腰鑿平了一塊山巖,砍柴、燒磚,苦戰半年,終于建起了一座兩層的磚木房,并第一次用上了電燈。

    “電站建設是國家的大工程,國家有困難,容不得我們討價還價。新房修好后,我們很喜歡。”張興發笑稱,之后村民只好到山上找出路,夏天頂著烈日在頁巖上開梯田,冬天冒著寒風挑肥栽樹。冬去春來,幾年后陡坡上長滿了橘子樹、茶樹。

    在國家和小家之間,純樸明理的村民讓出了自己腳下的土地。沅陵縣更是創造了“3個月拆舊城,4年建起一個新縣城”的奇跡。

    沿江兩岸人民用汗水和淚水,譜寫了一曲動人的奉獻者之歌。

    五強溪水電站的誕生,更寄托著黨和國家的關切,凝聚著全省和廣大群眾的支持——

    1994年6月,工程進展關鍵時刻,時任國務院總理李鵬寫下了“為確保五強溪水電站第一臺機組發電而奮斗”的題詞。

    當工程急需資金運轉的時候,時任國務院副總理朱镕基親自解難。

    幾屆湖南省委、省政府都以功成不必在我、奮斗必須有我的決心,舉全省之力,把五強溪水電站建設列為“重中之重”。

    得知五強溪水電站復工的消息后,工程設計單位中南水利水電勘測設計院的技術人員欣喜若狂,迫不及待地背著行李,帶著圖紙趕往工地。

    主要施工單位水電八局舉全局之力建設五強溪工程,現場施工人員多達1萬多人。

    發電機設備制造商哈爾濱電機廠“為毛主席家鄉建電站”,工期一趕再趕。

    ……

    大山深處,響起的是激情澎湃的奮斗者之歌。

    4. 千里沅水變黃金走廊

    1994年12月25日,五強溪水電站第一臺機組正式并網發電。

    “時任國務院副總理鄒家華親自按下啟動按鈕。”曾在五強溪水電工程建設公司擔任副總工程師的田大貴回憶往事,激動不已。他說,國家電力工業部贊譽五強溪水電站是中國水電建設中又一朵“盛開的金花”。

    1996年12月,投資89億元、裝機容量120萬千瓦的五強溪水電站5臺機組全部投產發電,強大的電流由此傳送四面八方。

    田大貴說,五強溪水電站投入大,產出也大,具有發電、防洪、航運等綜合經濟效益和社會效益,對湖南經濟發展影響巨大。

    截至今年7月25日,五強溪水電站已連續安全運行8729天,安全運行紀錄居全國大型水電站前列。作為華中電網骨干調峰調頻電廠,累計發電1224.58億千瓦時,大大緩解了我省電力供應緊張矛盾。2018年發電量占全省水電發電量的12%。

    五強溪水庫為全國防汛重點水庫,將下游尾閭堤垸防洪標準由5年一遇提高到20年一遇。投產以來,成功迎戰了1995年、1996年、1998年、2003年、2014年、2017年等多次特大洪水,為減輕下游洞庭湖區乃至長江中下游的防洪壓力做出巨大貢獻。

    五強溪水電站投產,也開啟了沅水流域水電梯級開發的序幕。

    1994年10月,國家批準以五強溪水電站和凌津灘水電站為母體,組建湖南五凌水電開發有限公司,并授權其全面負責沅水流域梯級滾動開發。

    五強溪、凌津灘、洪江、碗米坡、三板溪、托口……20多年來,一座座水電站在沅水干支流、上中下游崛起,首尾呼應,互補共濟。沅水河道從頭到尾渠化,急流險灘變高峽平湖,千噸級船舶可從黔西南直抵洞庭湖。千里沅水成為了一條綠色的能源走廊、交通走廊、富民走廊!

    今年3月,五強溪水電站擴機工程開工。4年后,該電站裝機容量將達到170萬千瓦,年均發電量增至近60億千瓦時,沅水流域水電梯級開發之役將完美收官。

    ■鏈接

    湖南水電建設成就斐然

    湖南水能資源豐富,開發充分。截至2017年底,全省水電總裝機容量1621.74萬千瓦,在全省電力總裝機容量中占40%左右;水電年發電量516.8億千瓦時,占全省年發電量的38.3%。

    除五強溪水電站外,全省還建設了一系列大中型水電站:

    柘溪水電站:位于安化縣境內資水干流上,裝機容量44.7萬千瓦,1962年第一臺機組發電。

    鳳灘水電站:位于沅陵縣境內沅水支流酉水下游,1978年第一臺機組發電。增容后裝機容量81.5萬千瓦。

    東江水電站:位于資興市湘江支流耒水上,1987年第一臺機組發電,裝機容量50萬千瓦,是80年代湖南最大的水電站。

    凌津灘水電站:位于桃源縣境內,為沅水流域梯級開發最末一級水電站,裝機容量27萬千瓦,1998年首臺機組發電。

    托口水電站:位于洪江市境內,裝機容量83萬千瓦,2014年全部機組投入運行。(孟姣燕 姚曉晗 整理)

    親歷者說

    抗洪中,與圍堰共存亡

    講述人:原五強溪水電工程建設公司總工程師 肖竹生

    時間:2019年8月1日

    1987年,五強溪工程開工建設半年后,國家水電部將我從西北調回老家湖南,擔任五強溪水電工程建設公司的總工程師,臨危受命時,我已年近60歲。

    我先后參與過中國10多座水電站的建設,為家鄉的發展盡一己之力,是我的夙愿。

    建水電站最怕的就是洪水。施工靠圍堰擋水,水量超過一定標準,圍堰有被沖垮的危險。1991年夏,暴雨使得沅水迅猛上漲,洪水從上游直沖下來,馬上就要漫過圍堰,直接威脅正在施工的基坑。

    水位不斷上漲,圍堰隨時可能垮塌,施工人員害怕了。為爭分奪秒搶施工進度,加厚加高圍堰,我踏上最前線。告訴大家,我就站在這里,與大家共患難,與圍堰共存亡。現在想來,如果水再大一點,我們真的就可能沒了。也許是我們拼命的勁頭感動了上天,洪水沒有再猛漲。最終,施工人員壘起1萬多個沙袋,擋住了4次洪峰的沖擊,保住了圍堰,將洪水造成的損失降到最低。

    (孟姣燕 姚曉晗 整理)

    五強溪,美麗的風景

    講述人:五強溪壩區移民 印七妹

    時間:2019年7月31日

    我們祖祖輩輩生活在沅水邊,打魚、放排,對水有很深的感情。

    1986年9月,五強溪水電站開工的炮聲響起。即使有千般不舍,我與丈夫、孩子以及公婆還是忍痛將吊腳樓拆掉,上山重建家園。

    因為是臨時開荒,上山后田少了,收入大不如以前。但是公路通了,電通了,河上還架了橋,方便了我們外出。1992年夏,我們下山做起小生意,我還坐著汽車從常德買來一臺電冰箱賣冰棍,再炒些瓜子、花生。因為工地人多,生意好得很,每晚炒一大籮筐,第二天都會賣完。

    修壩期間,工地晝夜不休。大壩一天天長高,我們的生意越來越好,心里充滿期待。

    在沅水號子中,我們這里被稱為“纜子灣”,曾經惡浪洶涌,電站修好后,水位升高,水面平靜了。現在的五強溪水電站,已經成為了一道美麗的風景,每年有很多自駕游客。我們的米粉店升級為河魚館,成為了游客的“打卡”地。(孟姣燕 姚曉晗 整理)
